神华包头60万吨煤制烯烃

神华包头60万吨煤制烯烃

项目状态投产

项目里程碑

更多详细信息

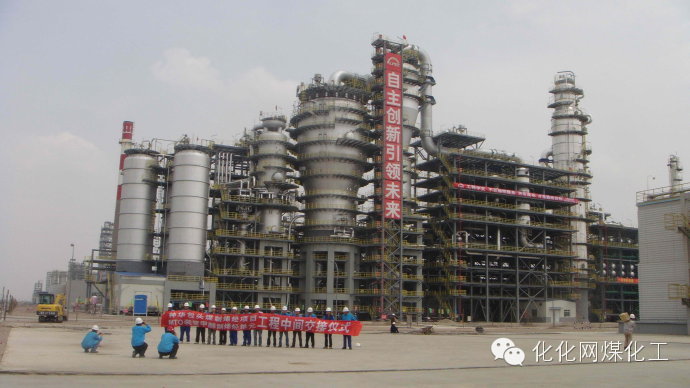

该项目是世界首套以煤为原料,通过煤气化制甲醇、甲醇转化制烯烃、烯烃聚合工艺路线生产聚烯烃塑料的特大型煤化工项目,厂址位于包头市九原区哈林格尔镇西南,东距昆都仑区约 20 公里,东北距包钢厂区约10公里,北邻包头市南绕城公路和包兰铁路,南距黄河10公里,占地面积231公顷(3465亩)。

产品方案

项目总投资170亿元,建设规模为:180万吨/年煤制甲醇、60万吨/年甲醇制烯烃、30万吨/年聚乙烯、30万吨/年聚丙烯、4套6万立方米/小时空分制氧、3套480吨/小时蒸发量的热电站以及辅助生产设施和公用工程等。

工艺技术方案

项目采取的工艺技术路线集成了包括煤气化、合成气净化、甲醇合成、甲醇制烯烃、烯烃分离、烯烃聚合等技术。其核心的甲醇制烯烃装置采用中国自主知识产权DMTO(甲醇制低碳烯烃)工艺技术。

其中:

甲醇制烯烃技术为核心技术,首次由1.67万吨级(进料)/年的中试装置放大至180万吨级(进料)/年的工业化装置;首次使用煤基甲醇制烯烃生产的乙烯和丙烯来生产聚乙烯、聚丙烯树脂;煤气化、合成气净化、甲醇合成技术均为世界最大的以煤为原料的工业化装置;制氧能力为6万Nm3/h空分为国产技术最大规模的工业化装置;煤制烯烃工业化示范工程污水处理和回用成套技术也是全世界首次技术开发和工业化应用。项目已取得授权发明专利25项,核心技术拥有自主知识产权。

进程回顾:

2004年初

神华集团提出在包头建设世界首套煤制烯烃工业化示范装置的设想;

2006年12月11日

获得国家发改委核准(发改工业〔2006〕2772号文);

2007年5月8日,开工建设;

2007年9月
总投资170亿元的神华包头煤制烯烃项目装置区正式开工建设;

2009年12月
煤气化、合成气净化和甲醇三套装置实现中交;

2010年5月
该项目的6大系统共46套装置(单元)建成;

2010年5月30日
气化装置第1台气化炉投煤;

2010年7月3日
净化装置、甲醇合成装置打通流程,生产出合格的MTO级甲醇;

2010年8月8日,MTO装置首次投甲醇;

2010年8月10日,烯烃分离装置开车;

2010年8月12日和13日

分别产出合格的聚合级丙烯和乙烯;

2010年8月14日,聚丙烯装置开车;

2010年8月15日

产出合格的聚丙烯产品颗粒,聚乙烯装置开车;

2010年8月21日,生产出合格聚乙烯产品颗粒;

2010年,生产聚烯烃产品8.2万吨;

2011年1月

项目正式投入商业化运营;全年生产聚烯烃产品50万吨,实现销售收入50多亿元,负荷达到85%以上;

2013年1月

项目被环保部短期紧急叫停,后复产;

2013年11月

自2011年1月投入商业化运营以来,目前已累计生产烯烃130余万吨,实现收入148亿元,利润24.3亿元。
